Curva S real

La Curva S real compara, en un gráfico y una tabla, el avance programado, el reprogramado y el real de la obra. Así ves de un vistazo si vas adelantado o atrasado respecto a lo planificado.

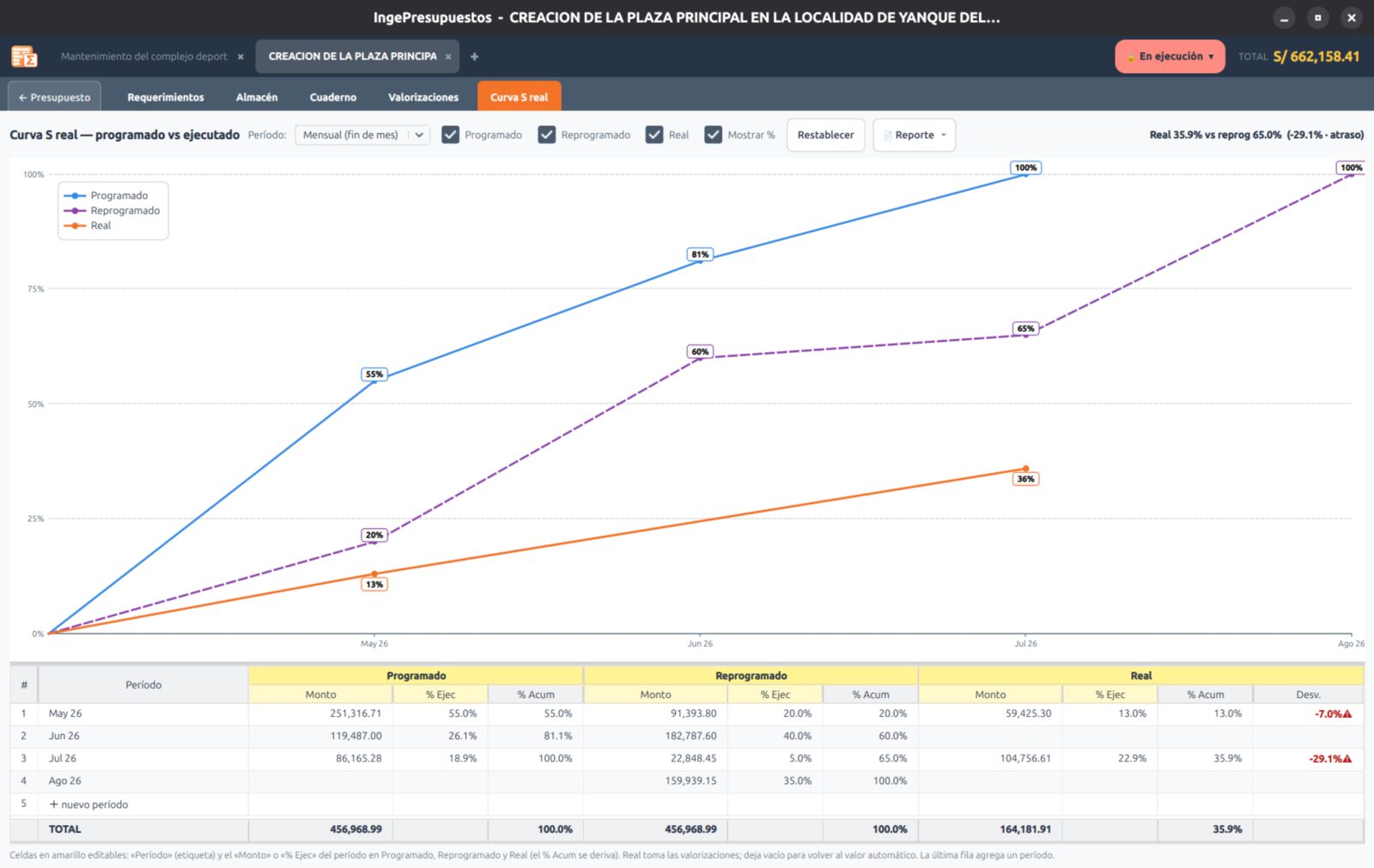

Curva S: programado vs. reprogramado vs. real

Las tres curvas

Serie Qué representa
Programado El avance previsto en tu planificación original.
Reprogramado Tu replanificación, si tuviste que reajustar el plan.
Real El avance efectivamente ejecutado (de las valorizaciones).

Las tres se miden contra el mismo presupuesto contractual completo, así que son directamente comparables. La curva arranca en el inicio real de la obra.

Ajustes

  • Cortes de período: por semana, por mes o a fin de mes calendario (el más habitual).
  • Reprogramación por período: editas el monto o el % ejecutado de cada período; el acumulado se calcula solo. También puedes poner la etiqueta de cada período.
  • Real editable: normalmente viene de las valorizaciones, pero puedes sobrescribirlo a mano.
  • Mostrar/ocultar cada curva con sus interruptores; lo que ocultas se refleja igual en el reporte.

Estilos del gráfico

Con clic derecho sobre el gráfico puedes cambiar el color, el tipo de línea y el marcador de cada serie. Tus preferencias se recuerdan.

Reporte

El reporte (PDF, Word u ODT) incluye el gráfico y la tabla de las tres series con su desviación.
